L'Usine des sports

C'est dans le quartier Arsenal à Tarbes qu'a pris forme le bâtiment dédié au sport de notre territoire : L'Usine des Sports. Ancien bâtiment industriel construit en 1937, il s'offre une deuxième jeunesse 80 ans plus tard avec un chantier d'envergure. Rendez-vous au 15 avenue des Forges, 65 000 Tarbes pour découvrir L'Usine.

Après 18 mois de travaux L’Usine ouvre ses portes. De passage dans le quartier de l'Arsenal à Tarbes, vous n’avez pas pu manquer l’émergence de ce mastodonte dédié au sport. Ancien bâtiment industriel, l’antique « 313 » est devenu l’équivalent de 3 gymnases en plein cœur de de la ville. 11 000m² réparti en 3 pôles sportif : Escalade / Athlétisme (réservé club) / Sport collectif (réservé club).

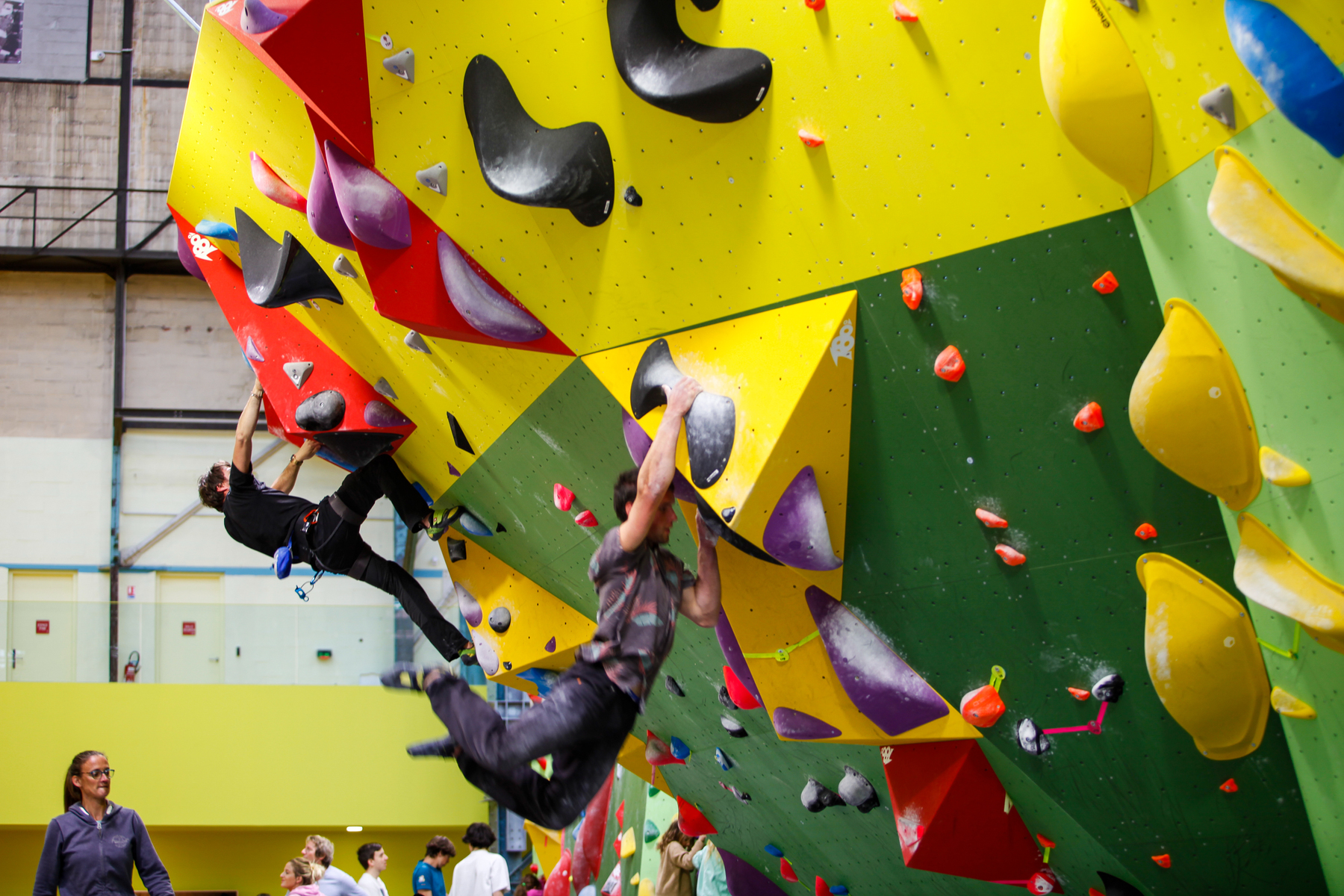

Samedi 19 février 2022, le pôle escalade avec son gargantuesque mur de 51m de long sur 19m d’hauteur, ouvre ses voies à tous, un des plus grands murs d'Europe ! Un mur de bloc de 42m de long sur 4.5m de hauteur et un mur d’échauffement est aussi disponible.

Pole Escalade

Retrouvez toutes les informations pour pratiquer l'escalade ici : https://usine-escalade.com/

Horaires

  • du mardi au samedi : 10h30 / 22h
  • dimanche : 10h30 / 20h

Téléphone : 05 82 15 00 77

Le Projet

Une halle sportive de 11 000 m2 comprenant :

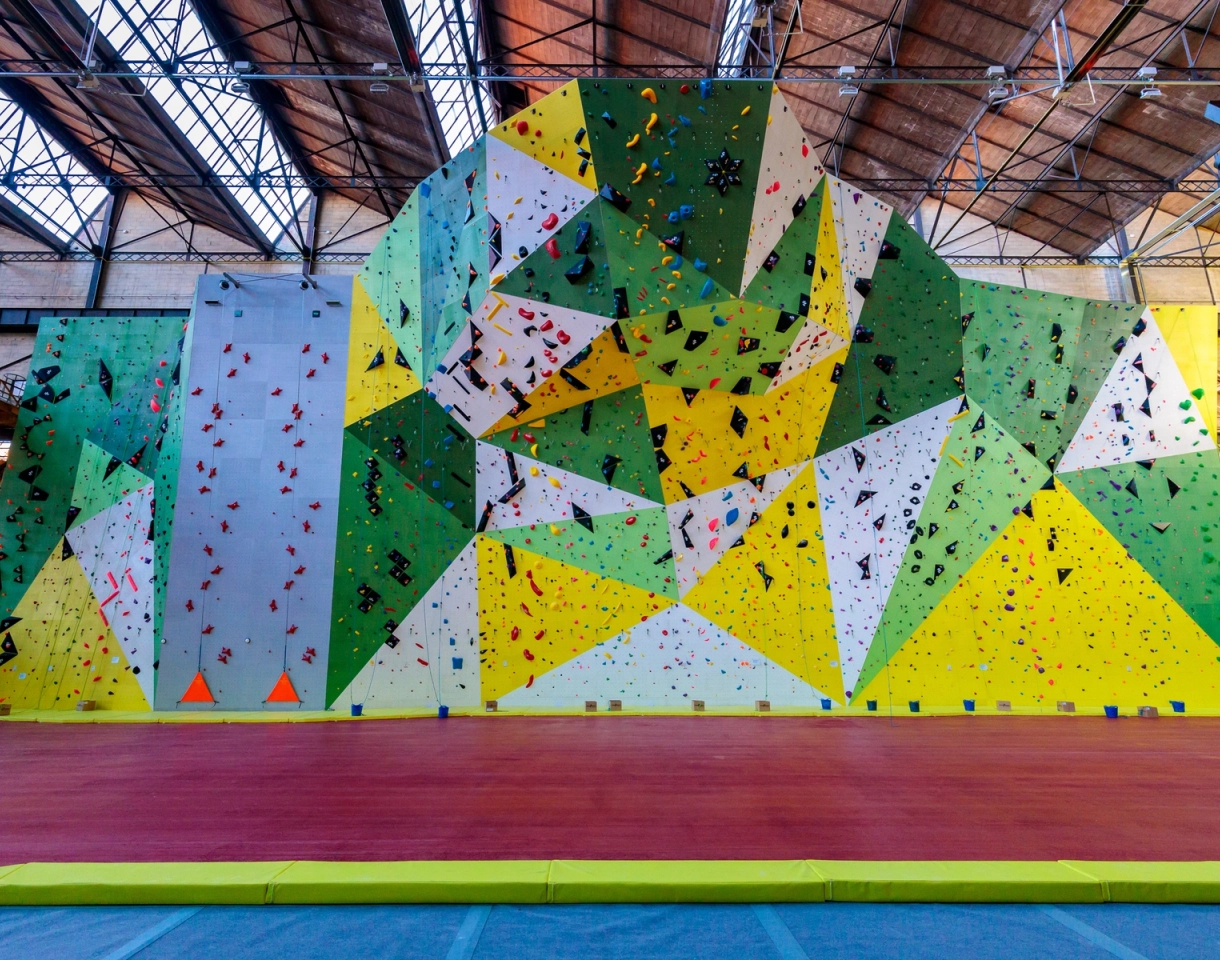

  • 1 pôle escalade, qui sera parmi les plus grands d’Europe de par sa longueur et parce qu’il comprend une SAE (Structure Artificielle d’Escalade) permettant la pratique simultanée des trois disciplines (vitesse – difficulté – bloc) :

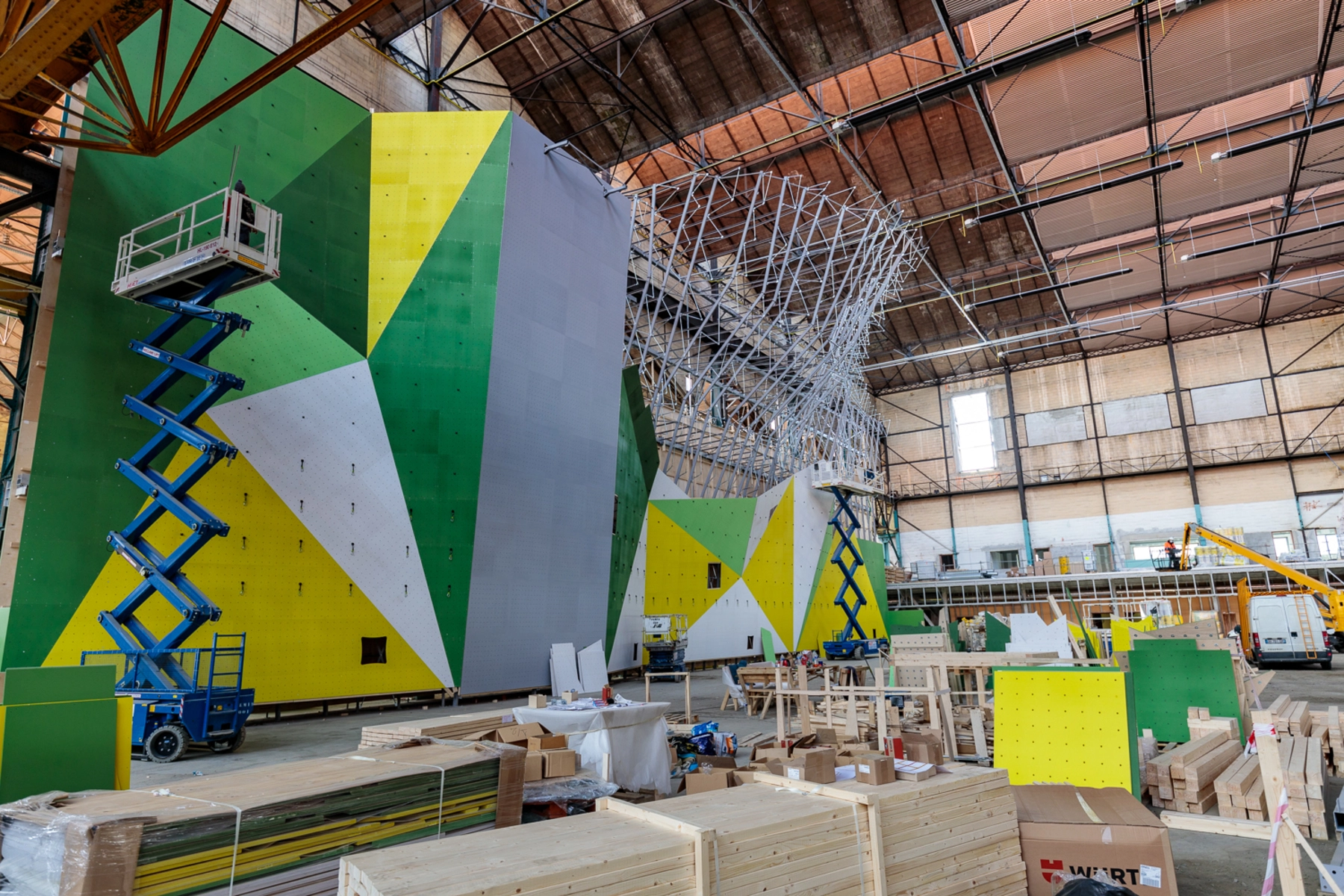

    • 1 mur pour la vitesse et la difficulté - 51 m de long / 18 m de hauteur
    • 1 bloc -  42 m de long sur 4,5 m de hauteur
    • 1 mur d’échauffement

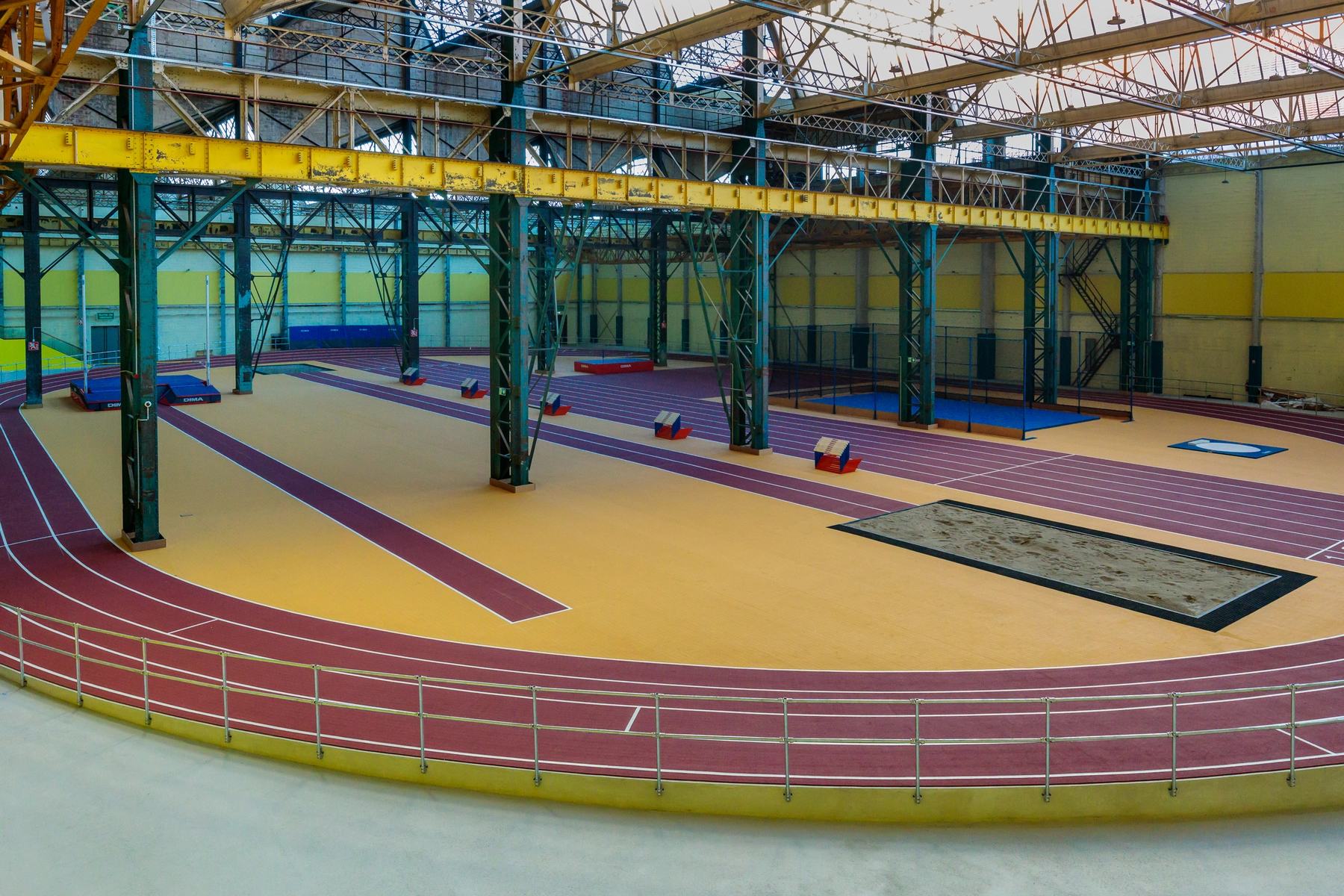

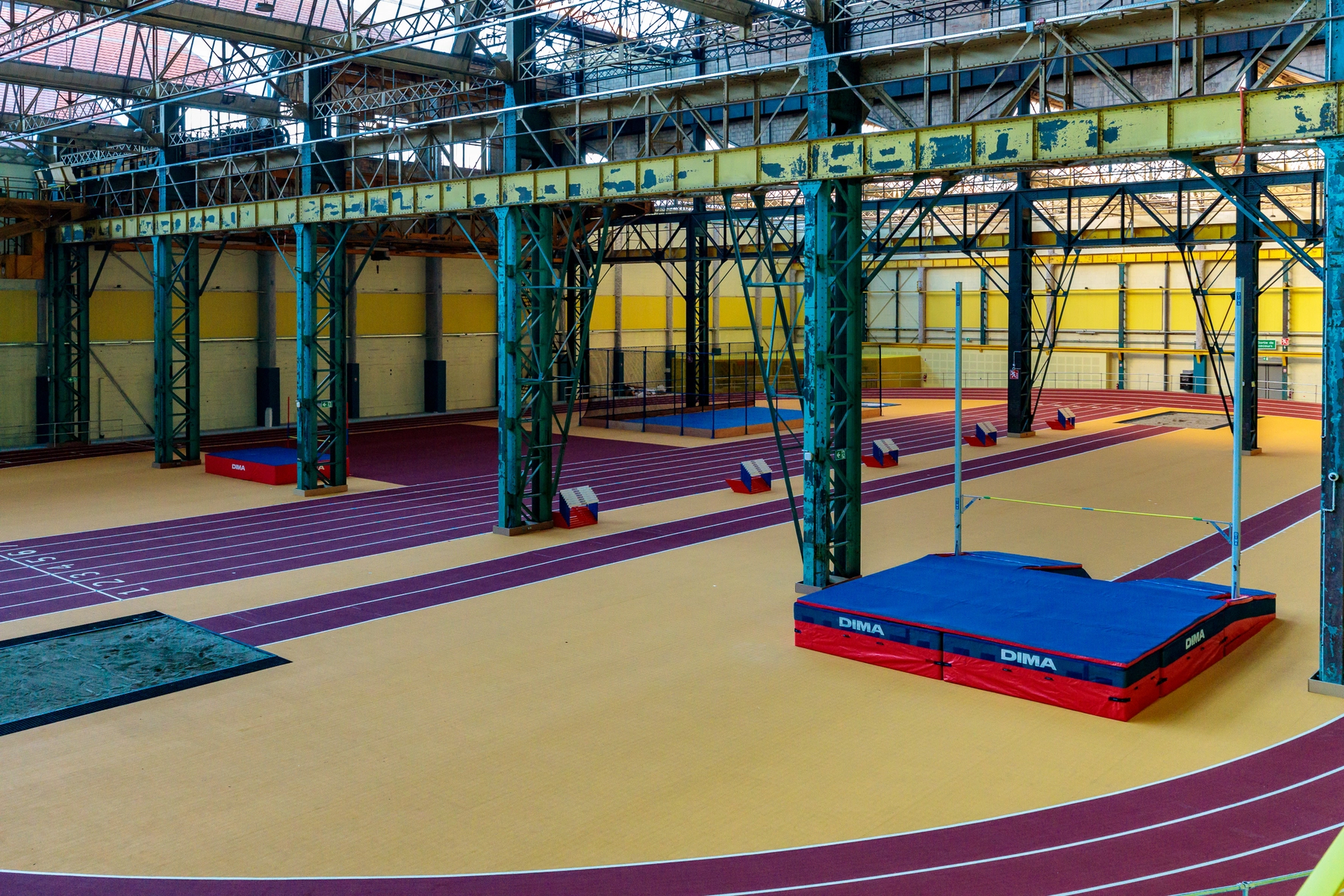

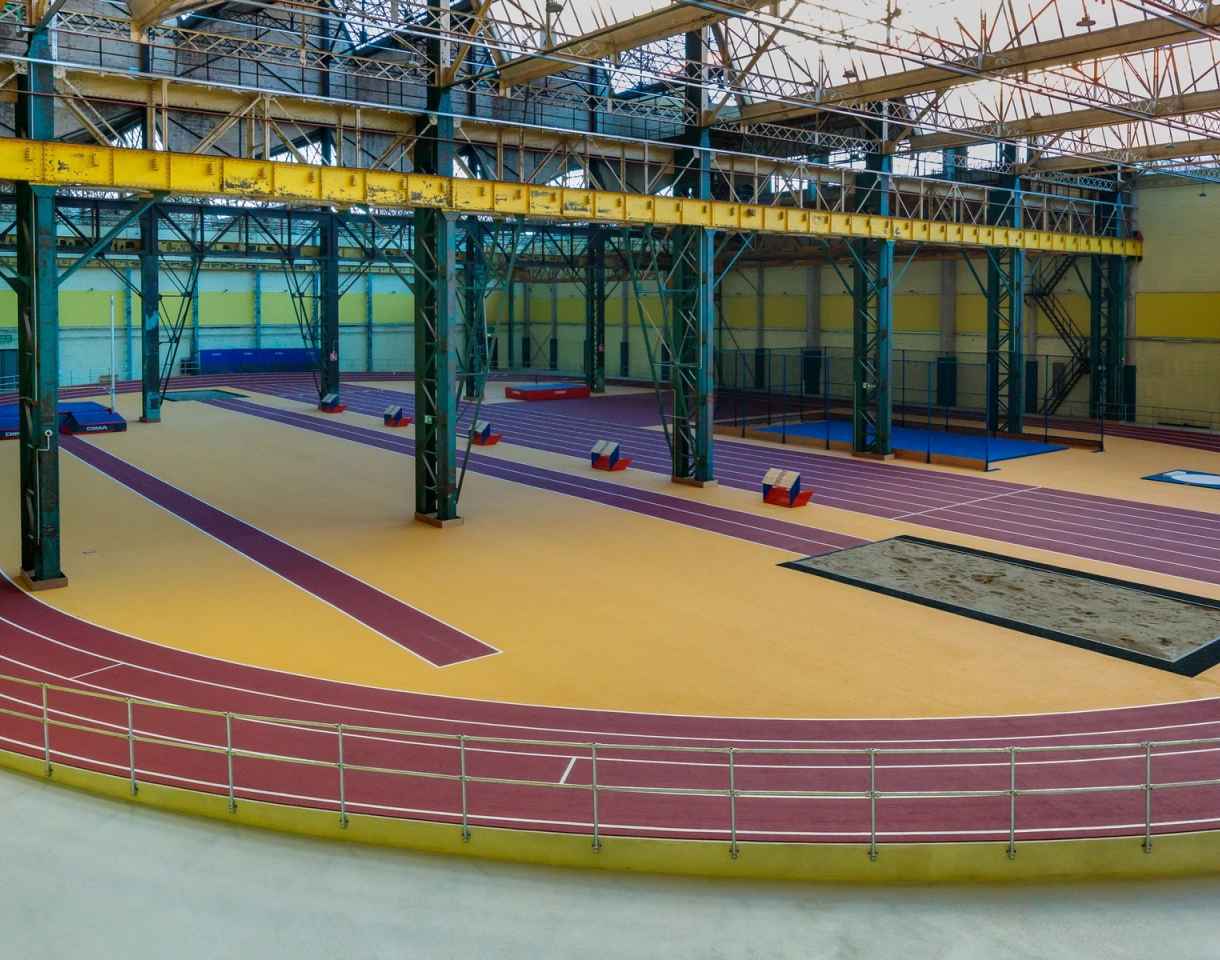

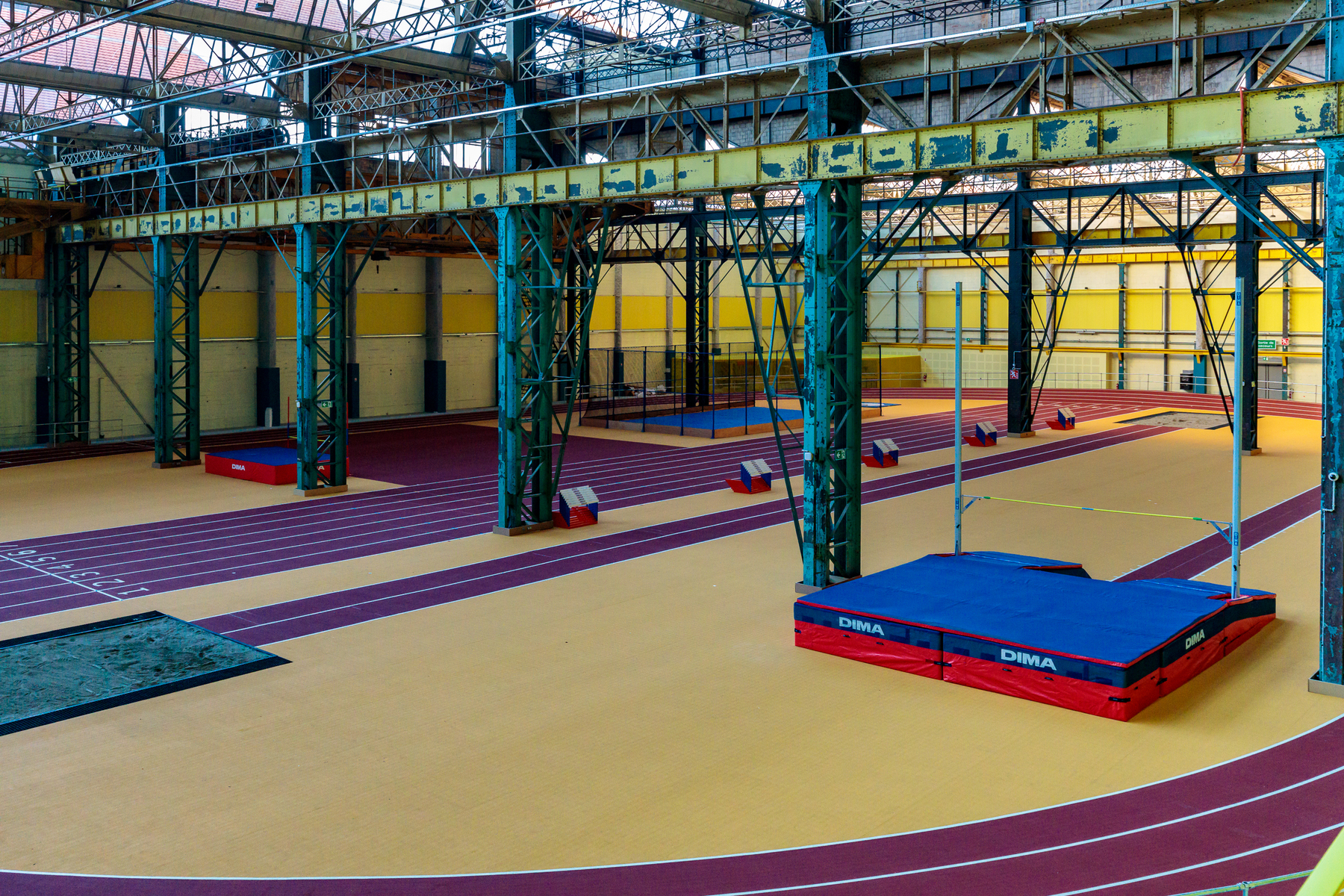

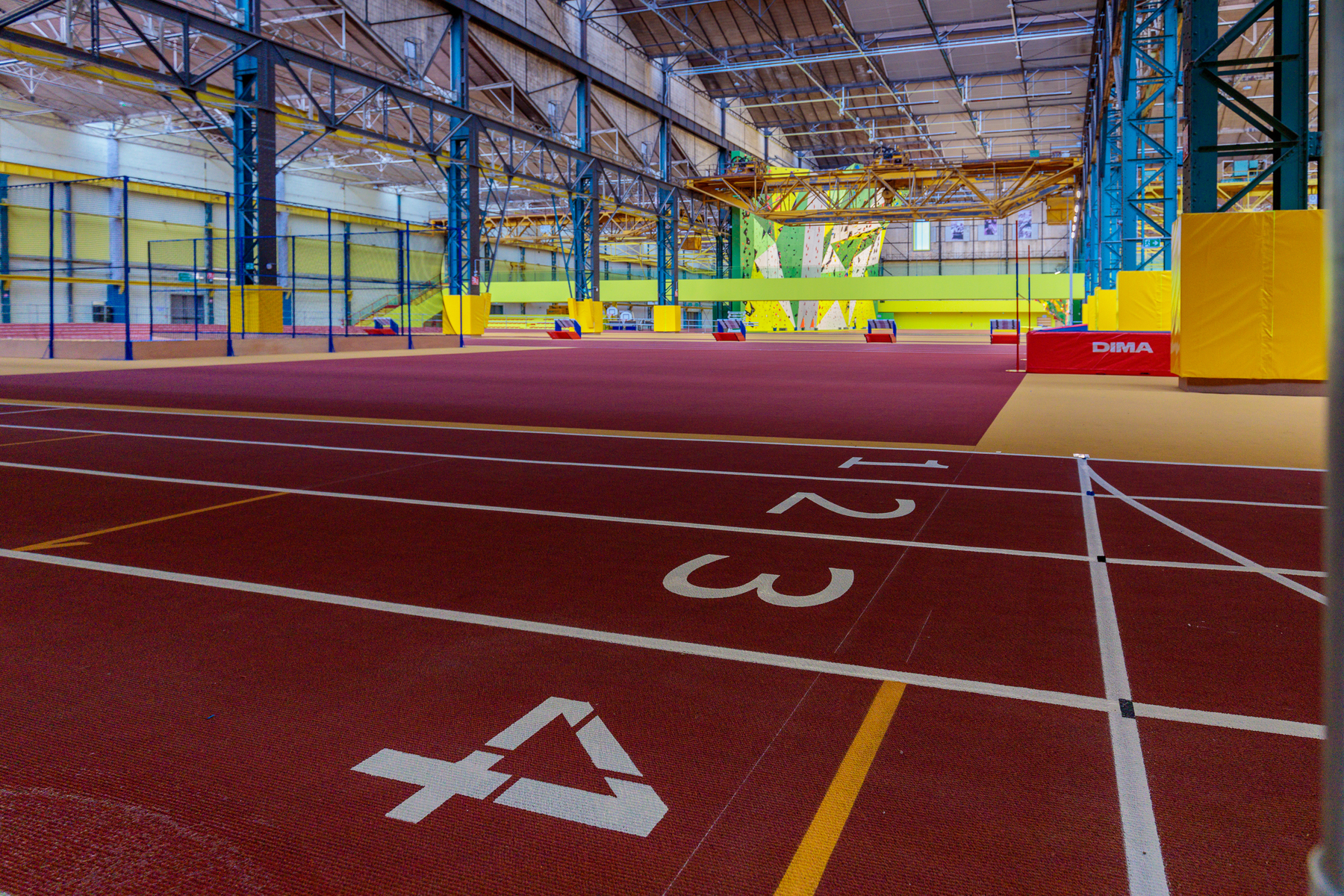

  • 1 pôle athlétisme avec une piste de 200 m, saut à la perche, saut en longueur, lancer de poids.

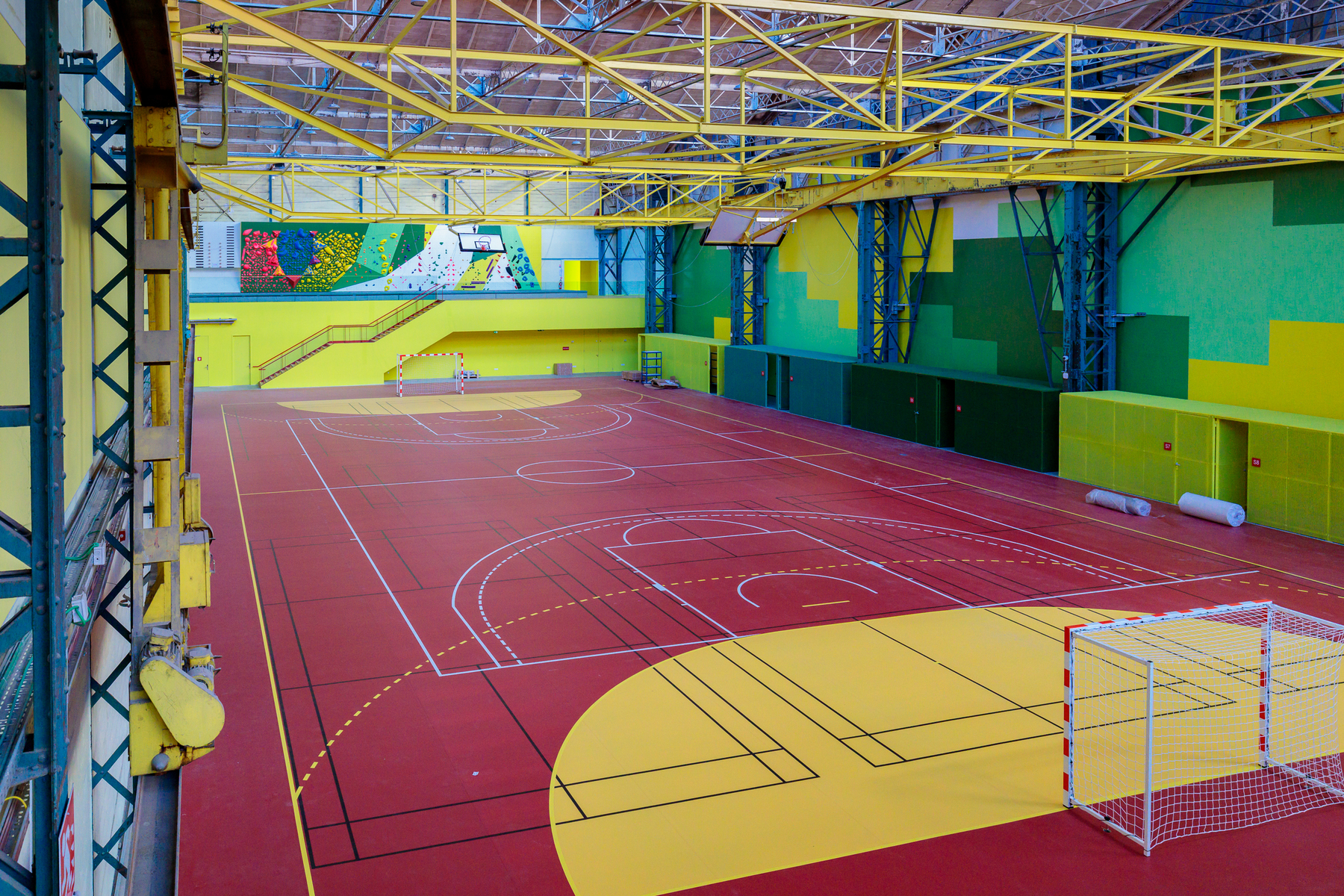

  • 1 pôle sport collectif composé de 2 terrains multisports (hand-ball, basket-ball, volley-ball, badminton).

Les étapes

A. La conception : la maîtrise d’œuvre a été confiée au groupement IDOM (Bilbao) / DUFFAU & Associés (Toulouse) et ALAYRAC (Toulouse)

B. Le chantier : compte tenu de la période COVID 19 (confinement) le chantier a réellement démarré début juin 2020.

Il s'est déroulé sur une période de 18 mois.

C. La mise en service a été faite au premier trimestre 2022.

Descriptif du chantier

20 lots ont été constitués pour assurer les travaux (2 lots ne sont pas encore non attribués : lot ascenseur et lot piste athlétisme).

Le MONTANT TOTAL DES TRAVAUX : 8 766 982 € HT

Les PARTENAIRES FINANCIERS :
État : 600 000 €
Région : 1,3 million €
Département : 800 000 €
